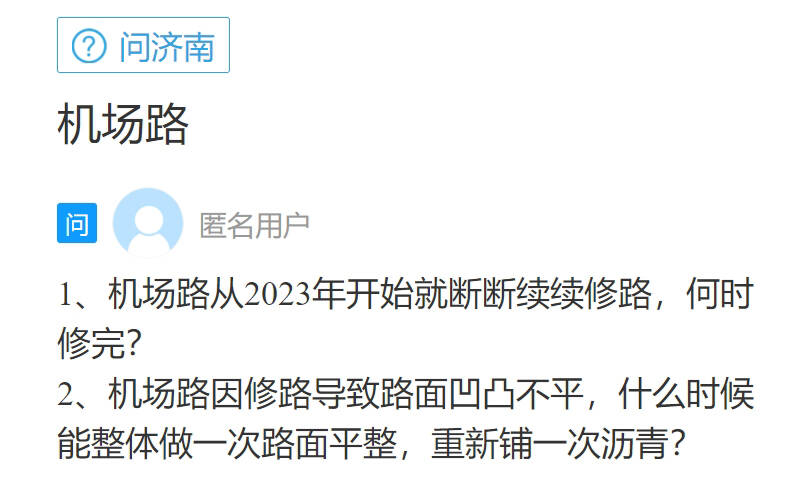

济南的一位网友在闪电新闻网络问政平台留言:机场路从2023年开始,就断断续续修路,导致路面凹凸不平。什么时候能整体做一次路面平整,重新铺一次沥青?

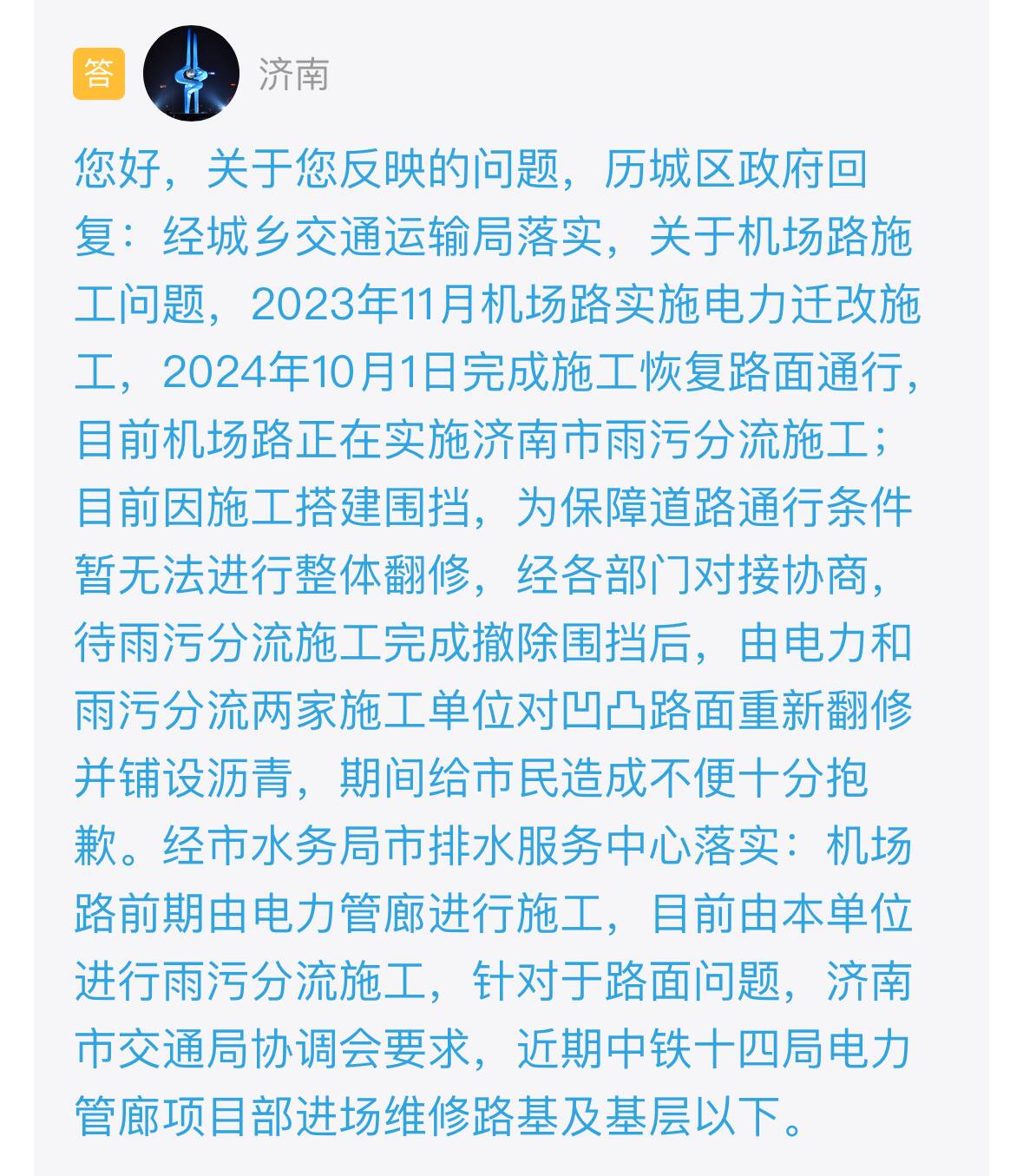

收到留言后,济南市历城区政府进行了办理并回复:经城乡交通运输局落实,2023年11月机场路实施电力迁改施工,2024年10月1日完成施工恢复路面通行。目前,机场路正在实施济南市雨污分流施工。因施工搭建围挡,为保障道路通行条件暂无法进行整体翻修。经各部门对接协商,待雨污分流施工完成撤除围挡后,由电力和雨污分流两家施工单位对凹凸路面重新翻修并铺设沥青,期间给市民造成不便十分抱歉。经市水务局市排水服务中心落实:机场路前期由电力管廊进行施工,目前由本单位进行雨污分流施工。针对于路面问题,济南市交通局协调会要求,近期中铁十四局电力管廊项目部进场维修路基及基层以下。
